Aktuelles

Das Inklusive Gemeinschaftshaus am Mirbachplatz Wohnen mit Engagement
Hoffest in der Pistoriusstraße
Knapp einen Monat nach Einzug feierten die Bewohnerinnen und Bewohner mit vielen Gästen am 13.07.2017 ein Fest im Hof des inklusiven Gemeinschaftshauses in der Pistoriusstraße 30 in Berlin-Weißensee.

Jeannette Pella, Geschäftsführerin der leben lernen gGmbH am EDKE, zeichnete in ihrer Rede den Weg von der ersten Idee bis zur Fertigstellung des Hauses auf. Dabei ließ sie nicht aus, wie viele Steine auf diesem Weg lagen und wie diese durch Überzeugung und Hartnäckigkeit größtenteils aus dem Weg geräumt werden konnten.

Die Andacht hielt Susanne Kahl-Passoth, Kirchenrätin i.R. und Vertreterin der Gesellschafter. Herr Dr. Sommerfeld, Rechtsanwalt und Steuerberater, nannte das Konzept und die Umsetzung der Idee „mutig“ und erwähnte, dass auch er viel im Prozess der Beantragung der Gemeinnützigkeit lernen konnte. Herr Dr. Gallas, Vorsitzender des Fördervereins, überreichte eine Spende für das Haus. Danach hieß Oliver Kern, Standortleitung, alle Gäste willkommen und eröffnete das Buffet.

Im inklusiven Gemeinschaftshaus leben 18 Menschen mit geistiger Behinderung und erhöhtem Unterstützungsbedarf in Wohngruppen der leben lernen gGmbH am EDKE. Weiterhin wohnen im Haus Familien, Senioren und Studierende. Alle Bewohnerinnen und Bewohner des Hauses unterstützen sich nachbarschaftlich untereinander - Das ist Wohnen mit Engagement.

Neue Ansicht

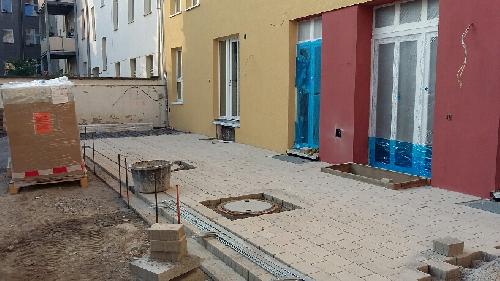

...vom/im Hof

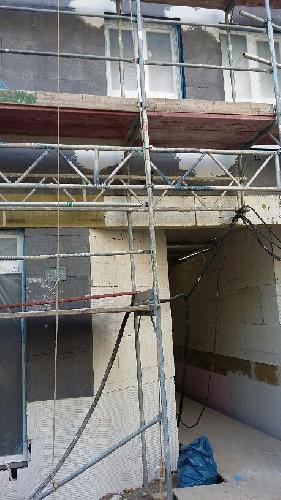

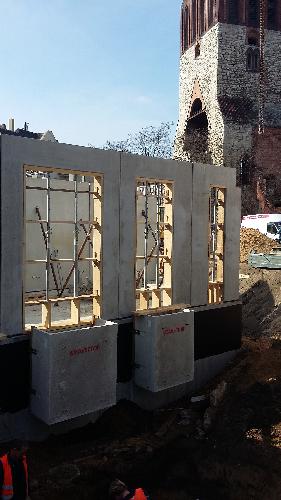

30.05.2017

23 Tage später...
...unser Hof in Farbe
Heutige Ansicht
...hofseitig

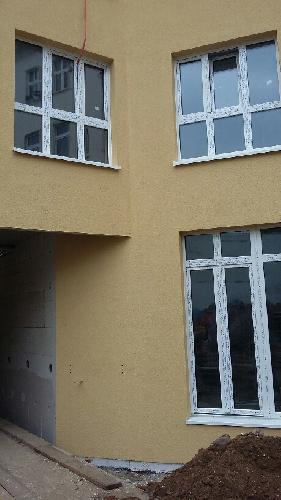

10.04.2017

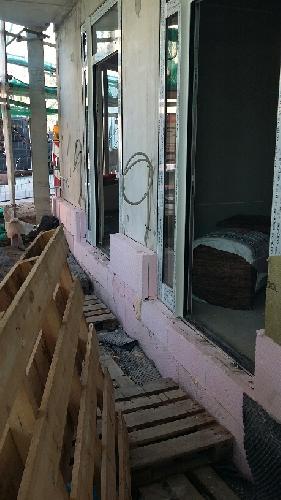

Bild vom Bau an der Außenfassade
vom 27.03.2017
Inzwischen ...
...sind die Türen des Fahrstuhles auch montiert.

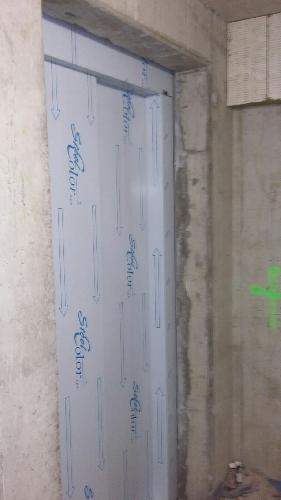

08.03.2017

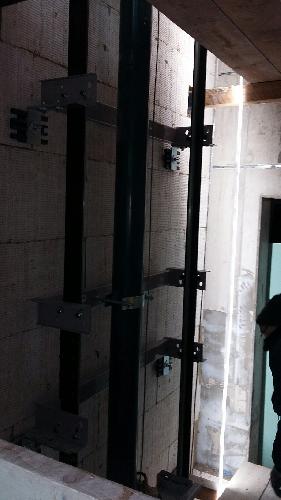

und am Schacht des Fahrstuhls...
...wird gearbeitet

13.02.2017

Arbeiten laufen weiter...

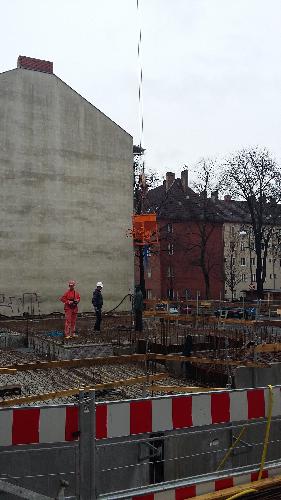

...hier für den Estrich

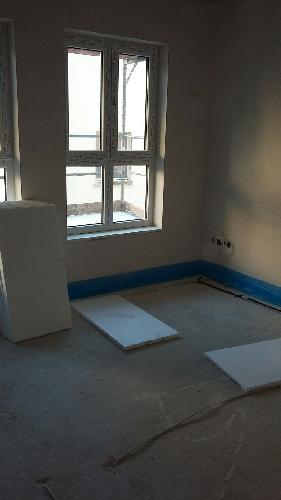

16.01.2017

Und es wird geputzt
...wie hier in einem späteren Appartement.

12.12.2016

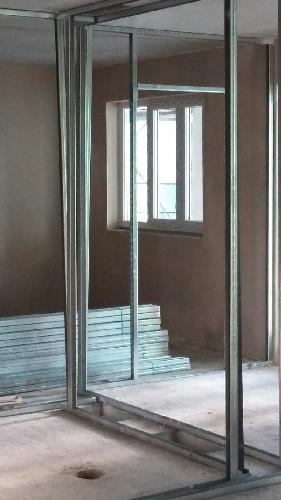

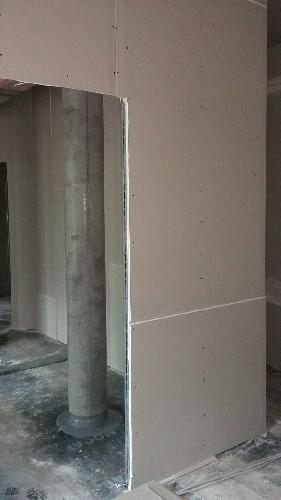

Und es werden im Trockenbau anschließend
...die Wände verkleidet.

12.12.2016

Im Moment laufen verschiedene Arbeiten,

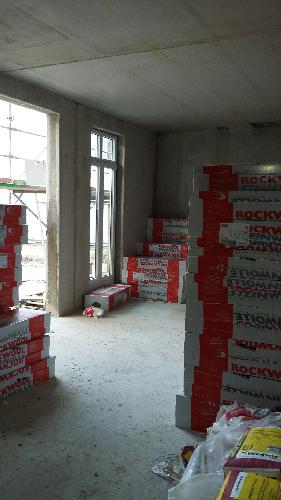

z. B. Trockenbau

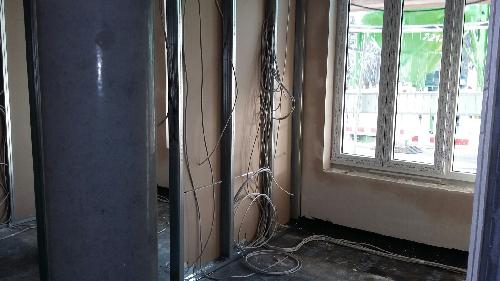

08.12.2016

Und noch mehr Fenster
...vom späteren Gemeinschaftsraum

21.11.2016

Fenster in der Vorderfront
...unserer Baustelle

21.11.2016

Ansicht vom Hof
...mit Aufzug für Materialien

01.11.2016

Heutige Sicht

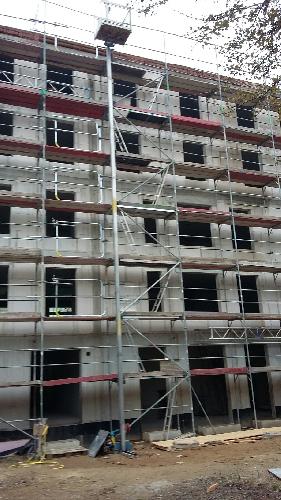

...ohne Kran

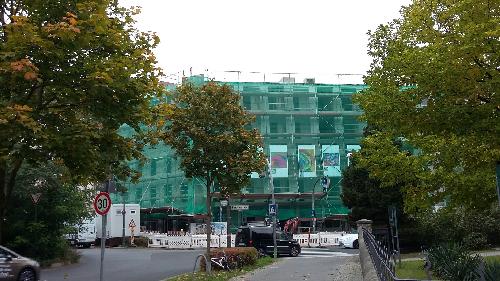

18.10.2016

Montag
...wurde das Dach gebaut.

10.10.2016

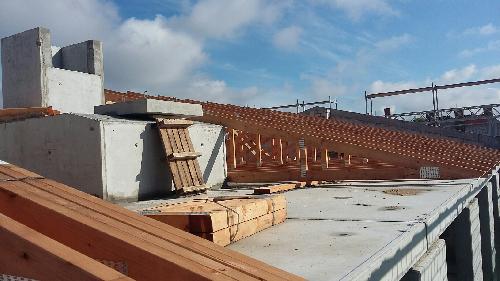

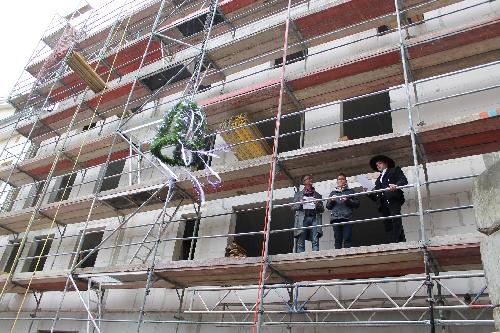

Richtfest in der Pistoriusstraße 30
Am 5. Oktober feierte die leben lernen gGmbH am EDKE Richtfest des inklusiven Gemeinschaftshauses am Mirbachplatz im Berliner Stadtteil Weißensee.

Der Klang des Alphorns, gespielt vom Kantor der benachbarten evangelischen Kirchgemeinde Berlin-Weißensee, wies den Weg zum Rohbau des Hauses in der Pistoriusstraße 30.

Nach Begrüßung der Gäste durch die Geschäftsführerin, Frau Pella, folgten Grußworte von Herrn Lehmann, Senatsverwaltung für Gesundheit und Soziales, Herrn Dölle, Architekt des Hauses und Herrn Gallas, Angehöriger und Vertreter des Fördervereins.

Frau Kahl- Passoth, Kircherätin i.R. und Gesellschaftervertreterin, sprach den Segen.

Der Tradition entsprechend hielt ein Zimmermann den Richtspruch vor hängender Richtkrone. Gemeinsam wurde auf das Haus angestoßen. Dass das Glas am Ende des Spruchs durch den Wurf des Zimmermanns zerbrach, ist ein gutes Zeichen und bringt Glück allen, die in dem Haus wohnen und arbeiten werden.

Eine musikalische Darbietung gab es von Mona Weiß, bevor das Buffet bzw. der Richtschmaus von Herrn Kern, dem Projektleiter des Hauses, offiziell eröffnet wurde.

Unter den zahlreichen Gästen befanden sich u.a. zukünftige Bewohnerinnen und Bewohner, Mitarbeitende, Mieterinnen und Mieter, Vertreter der auf dem Bau tätigen Gewerke, Nachbarn und weiter Interessierte.

Gestern

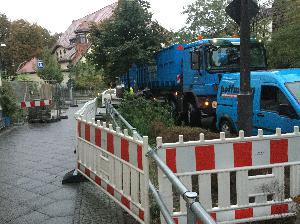

...kam die Ladung für das Dach.

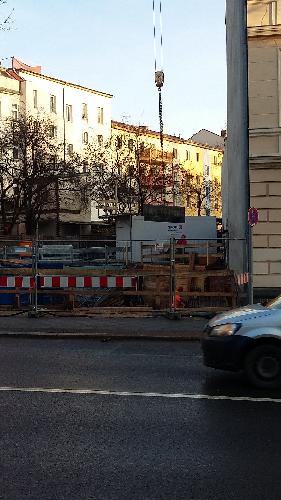

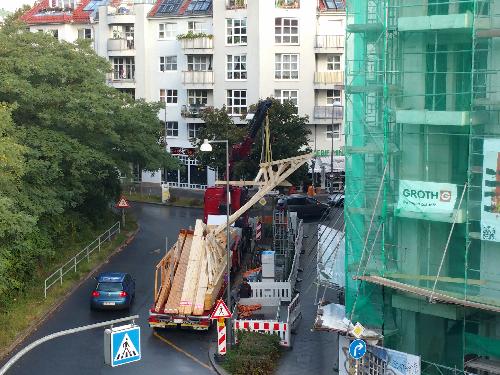

06.10.2016

Von innen und außen

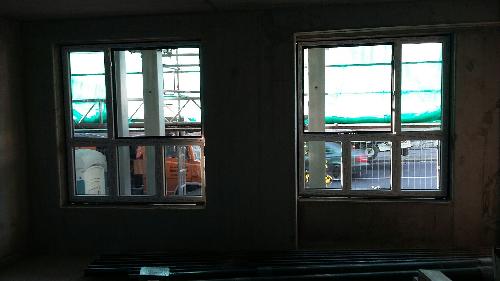

sind jeweils 4 Etagen zu sehen.

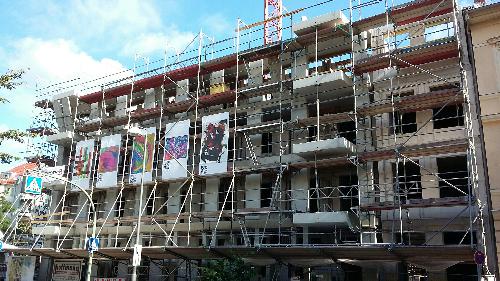

29.08.2016

Der Blick
bei einer Tasse Kaffee.

16.08.2016

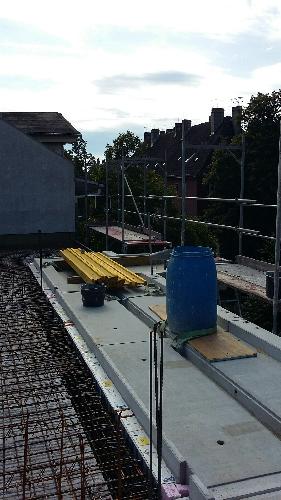

Blick vom 2. Obergeschoß
Richtung Berliner Allee

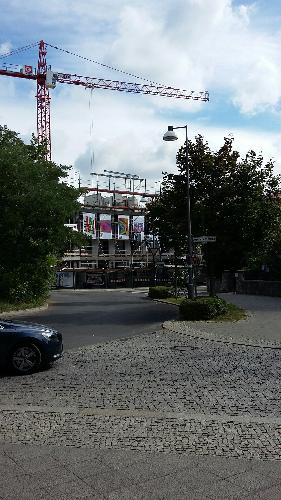

10.08.2016

Kunst am Bau...
in der Pistoriusstraße 30 zu sehen.

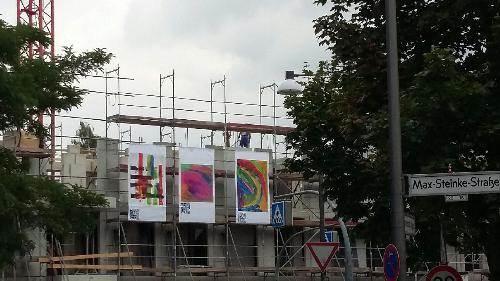

28.07.2016

gestrige Ansicht vom Hof...
auf das 2. Obergeschoss.

26.07.2016

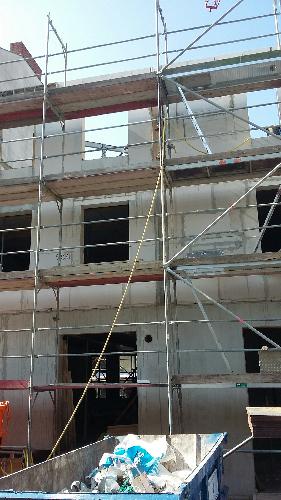

So sah die Baustelle gestern aus.
Das 2. Obergeschoss wird weiter und weiter gebaut.

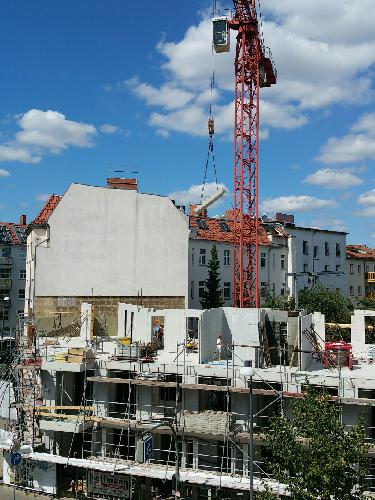

21.07.2016

Perspektivwechsel...
und man sieht den Beginn des 2. Obergeschosses!

19.07.2016

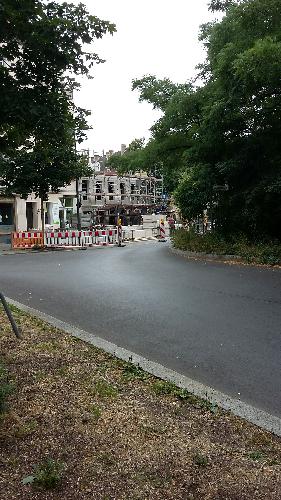

Veränderungen sind sichtbar!
11.07.2016
gestrige Bilder

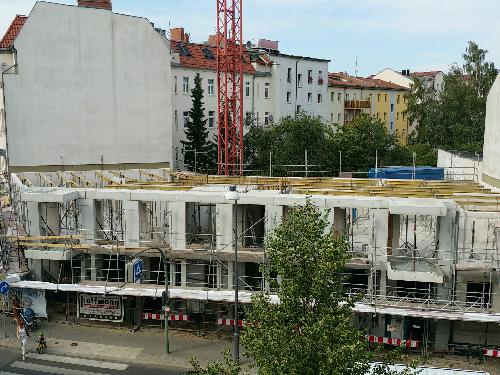

...vom 1. Obergeschoß.Hofseite

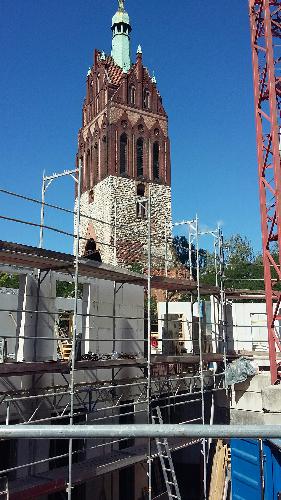

05.07.2016

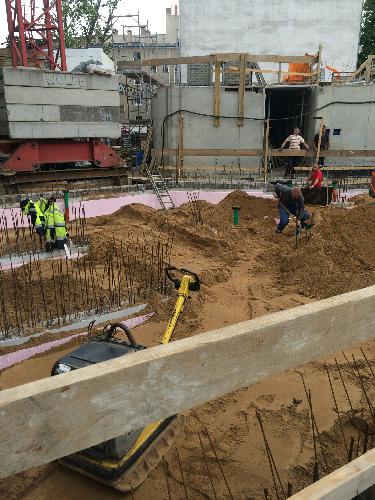

Das erste Obergeschoß wird gebaut
...zumindest die ersten Wände stehen.

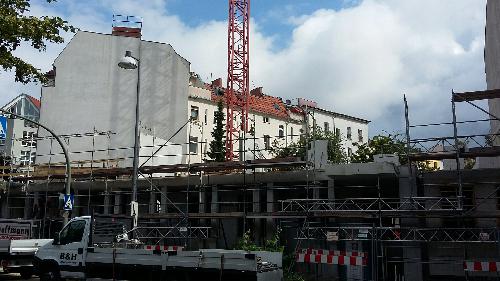

28.06.2016

Blick auf den Balkon...
...nicht vom Balkon.

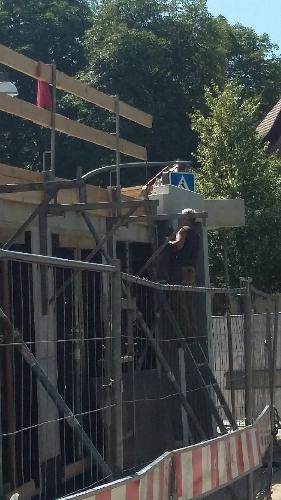

23.06.2016

der freitägliche Draufblick
...lässt die Decke im Erdgeschoss "erahnen".

18.06.2016

16.06.2016

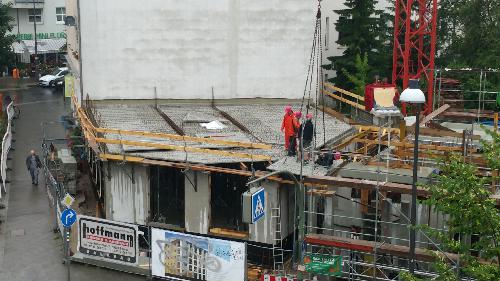

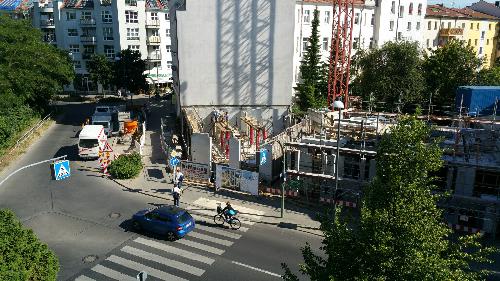

Die Treppe wird gebaut.
10.06.2016
Auch auf der linken Seite sind sichtbare Fortschritte zu sehen!
Blick vom Hof
...zur Kirche hin

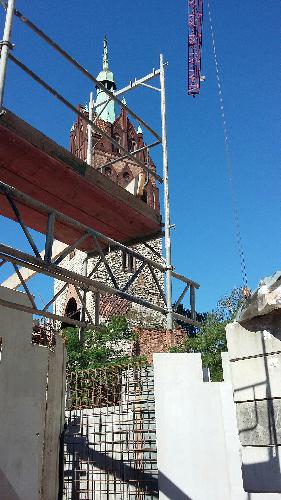

07.06.2016

Auch auf der linken Seite
werden die Wände hochgezogen
Zum Ende der Woche...

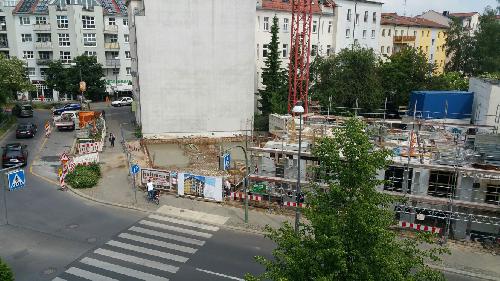

...jetzt die Bodenplatte gegossen

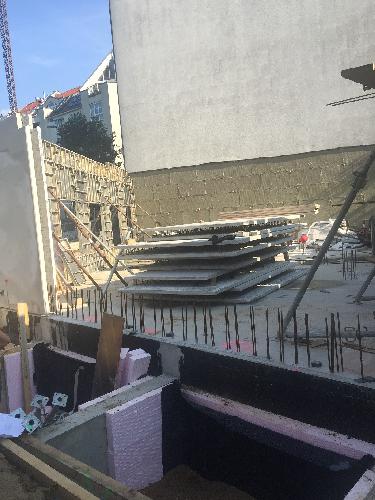

27.05.2016

Vorarbeiten
...für die "2."Bodenplatte, links

19.05.2016

bitte auf die Mitte schauen...
...da sind die Unterbauten für die linke Hausseite zu sehen.

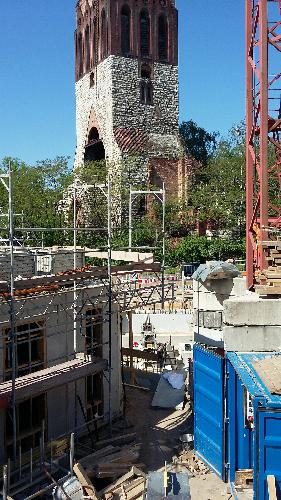

09.05.2016

der Blick von oben
Es geht voran...

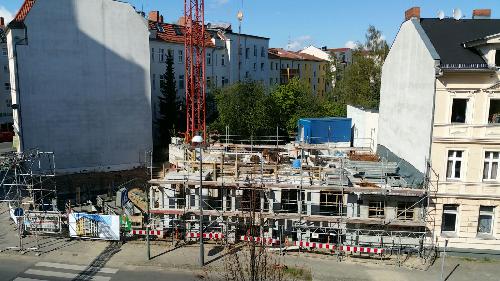

25.04.2016

wer genau hinschaut...
...sieht die Säulen des Laubenganges

20.04. 2016

Zum Beginn der neuen Woche...
ein neues Bild von oben.

11.04. 2016

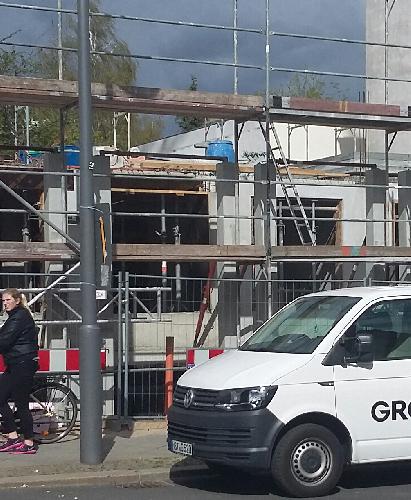

Es wird ein Gerüst aufgebaut
...für die weiteren Bauarbeiten.

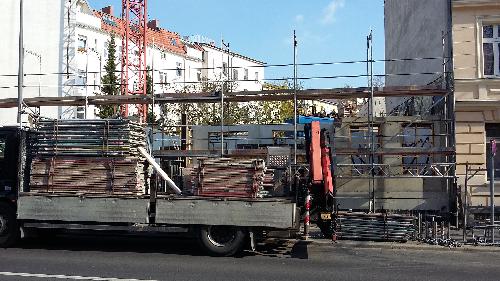

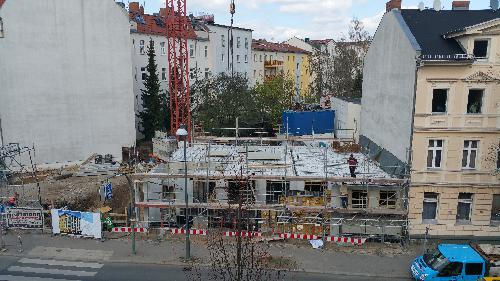

07.04.2016

Am letzten Tag im März
...die Frontseite, zur Strasse.

31.03.2016

Neue Woche, neues Bild
...jetzt mit Zisterne für das Regenwasser.

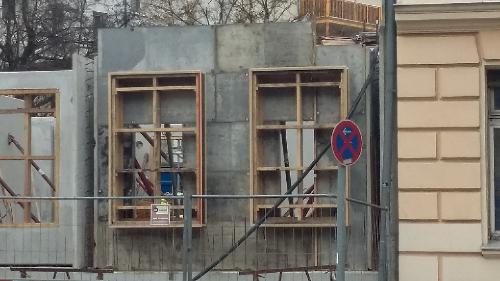

21.03.2016

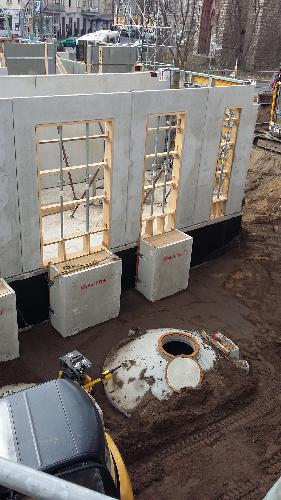

So stellte sich gestern die Baustelle dar...
...ein erster Raum steht

15.03.2016

Am Morgen gesichtet
...das erste Fertigteil steht

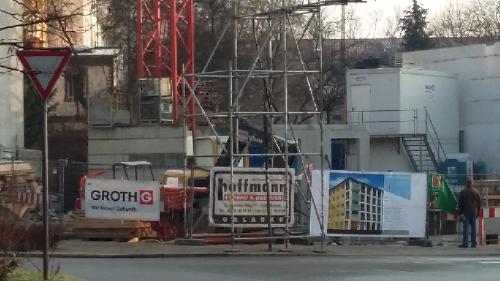

08.03.2016

Wenige Stunden später
...wieder weitere Veränderungen

Nachmittag 29.02.2016

Nach dem Wochenende
...sind wieder Fortschritte zu sehen

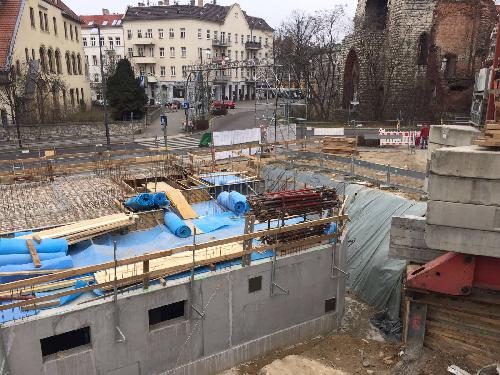

29.02.2016

Bei anständigem Regenwetter

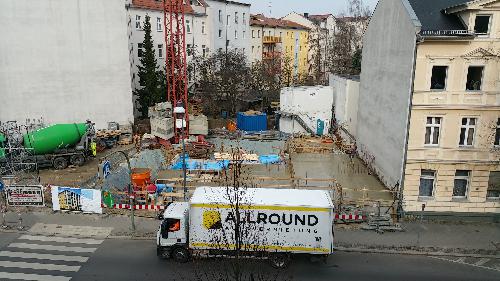

...wurde der Keller abgedeckt & die Bodenplatte gegossen

22.02.2016

Der Keller ist fertig
...und somit wird ab jetzt auf "Augenhöhe" gebaut

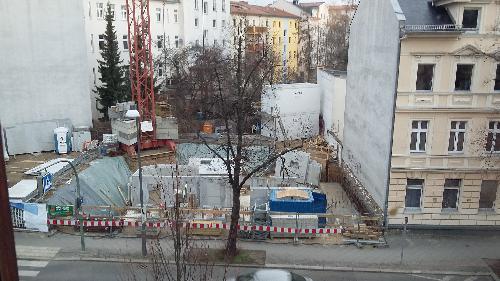

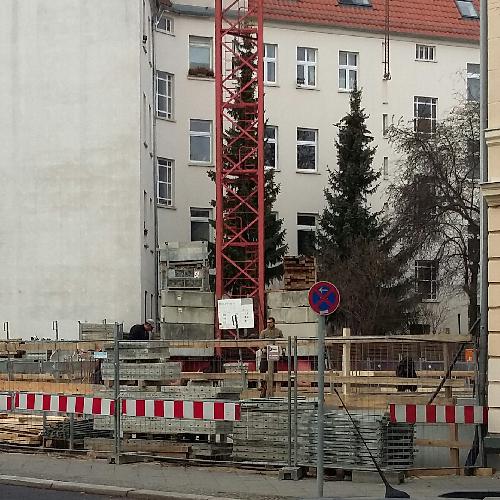

19.02.2016

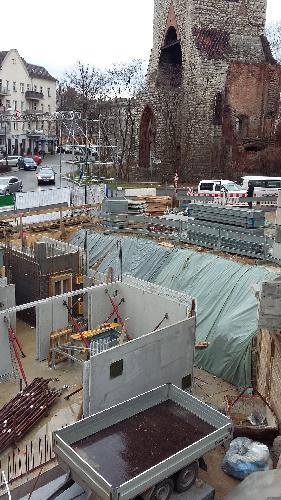

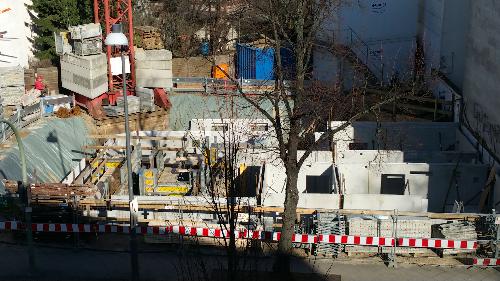

10.02.1016
Der Keller nimmt sichtbar Formen an.
späterer Blick nach draußen
...kann vom 1.OG so aussehen, mit Blick auf den Platz, die Kirche

08.02.2016

Beim Wochenendspaziergang...
...gesichtete, neue Platten

01.02.2016

Zum Ende der Woche...
...ist der Keller aufgestellt

29.01.2016

Und wie es weiter geht

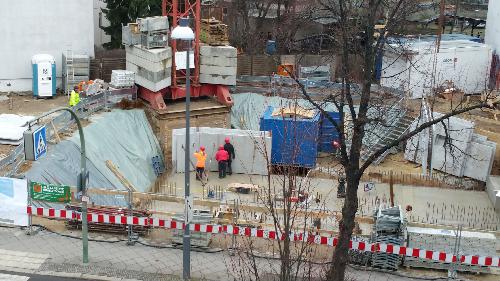

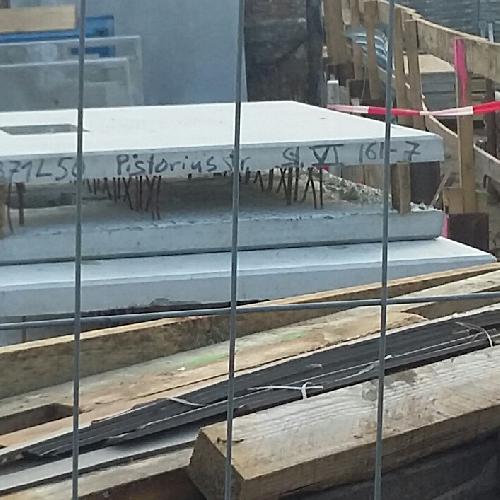

es steht das erste Fertigteil!

27.01.2016

Nach dem Frost geht`s weiter
es bewegen sich Verschahlungsplatten

26.01.2016

Wer richtig liest ist eindeutig im Vorteil

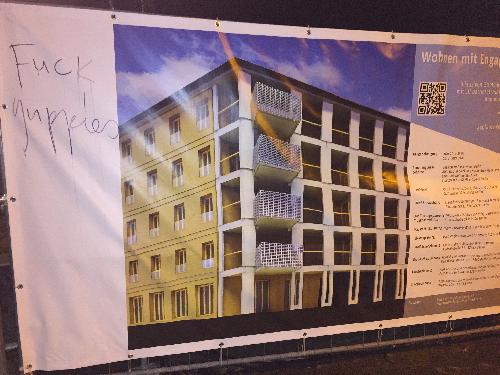

Unser Bauschild wurde beschmiert mit Fuck yuppies!

Schade, dass hier jemand nicht richtig lesen konnte. Wir sind beim Spracherwerb gerne behilflich.

Das Bauschild hängt

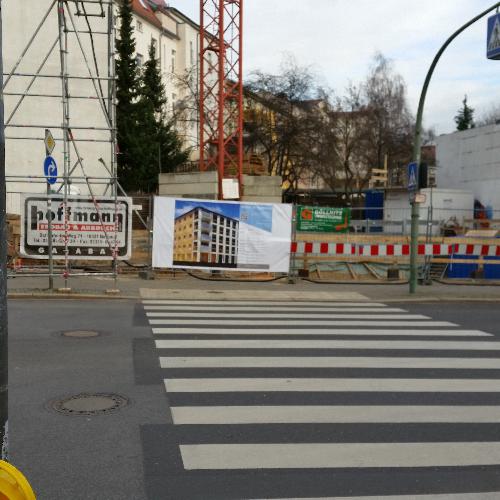

Am 23.12. wurde das Bauschild angebracht.
16.12.2015

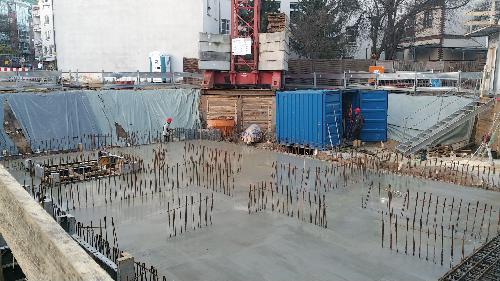

Schicht für Schicht
10.12.2015 08.11. Uhr
Um mit den Worten der Bauarbeiter zu sprechen: Heute machen wir das Eisen.

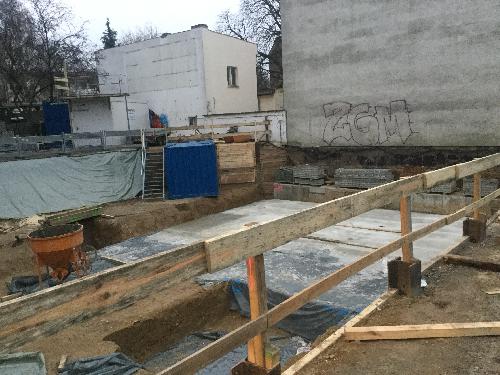

07.12.2015, 08:01 Uhr

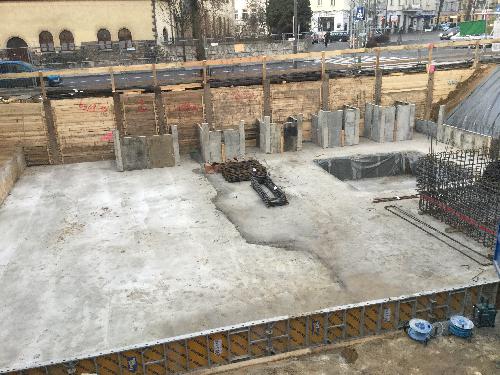

Das Fundament steht bald.
1. Treffen von Interessenten
am 25.11.2015, fast zwei Wochen nach Baubeginn, trafen sich zum ersten Mal Interessenten für die unterschiedlichen Wohneinheiten, die im inklusiven Gemeinschaftshaus entstehen werden.

Zukünftige Nachbarn, mit und ohne Behinderungen, kamen miteinander ins Gespräch.

Das lockere und entspannte Kennenlernen der potentiellen Mieter fand großen Anklang.

Der Kran steht
Trotz widriger Wetterbedingungen der Kran steht!
Der Kranaufbau
Die Kranteile sind angekommen und werden in den nächsten Stunden zusammengefügt.
Vorbereitungen für den Kran
Hier werden die letzten Schweißarbeiten für die Aufstellung des Krans ausgeführt.
Die Bauarbeiten beginnen
Nachdem nun alle notwendigen Vorbereitungsmaßnahmen erfolgt sind, können nun die Baumaßnahmen beginnen.
Die Trasse steht
Seit dieser Woche gibt es nun auch Strom auf der Baustelle. Hierzu war eine Trassenführung über die Straße notwendig.

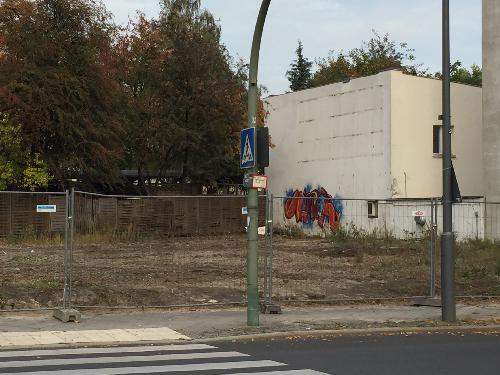

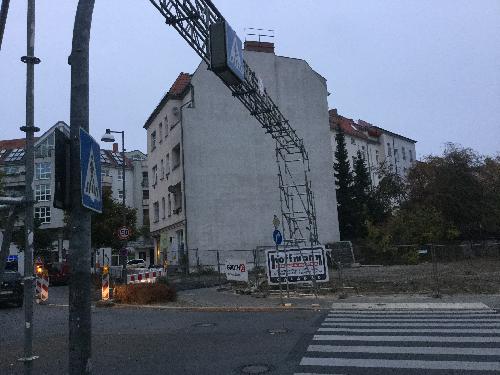

Das Grundstück
Momentan ist noch ist nicht viel zu sehen.

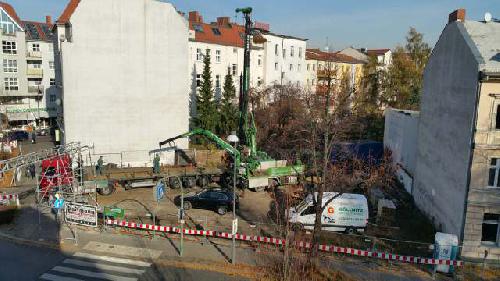

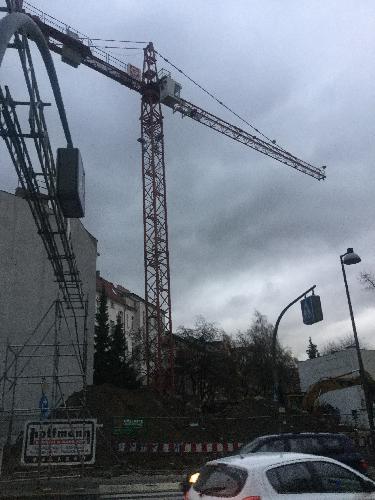

Endlich! Der Bau hat begonnen.
Am 01.10.2015 war es endlich so weit. Der Bau konnte beginnen. Als erstes wurde die Baustelle aufwändig eingerichtet. Absperrungen, Schilder, Kabeltrasse für Baustrom etc.

In der nächsten Woche wird dann endlich gebaggert....

Wie es weitergeht erfahren Sie auf dieser Seite.

Schauen Sie doch einfach immer mal wieder vorbei.
